2022.04.06/鉄筋コンクリート造陸屋根4階建共同住宅/3棟 271.38坪(895.54㎡)/延床面積1068.65坪(3526.54㎡)/約4ヶ月
5,000㎡(1500坪)を超える広大な敷地に立つ、鉄筋コンクリート造・陸屋根4階建の共同住宅(3棟)とプロパン庫(2棟)、自転車置き場(12ヶ所)の解体です。まずは、仮囲い設置や草木の撤去など建物解体前の下準備から。続いて畳や襖・壁材や床木などを分別処理。屋上の防水シートはラフタークレーンで屋上に吊り上げた重機を使い撤去。
そして、いよいよ解体です。最初に自転車置き場(12ヶ所)を解体し、その後E棟、F棟、G棟と順に解体。それに伴う瓦礫の搬出(分別作業)も順に掲載。その後、コンクリート基礎や貯水槽・浄化槽の解体、フェンス撤去、最後に整地をして解体工事完了です。事例集に掲載した点数が170枚を超えてしまいましたが、どうぞ最後まで是非ご覧ください。
[1]鉄筋コンクリート造・陸屋根4階建共同住宅(3棟)の解体
[2]自転車置き場(12ヶ所)・プロパン庫(2棟)
[3]仮設工事・仮囲い設置の準備。まずは外周から
[4]外周の草木を撤去
[5]仮囲いフラットパネル設置完了
[6]自転車置き場の解体と中庭の植木撤去
[7]アームロール車を使用。新車です!!!
[8]E棟。解体前の室内
[9]畳の撤去
[10]床材を剥がし、浴槽を撤去
[11]分別処理のため天井や壁材・断熱材などは剥がしておく
[12]室内の解体作業終了
[13]1階の床木を撤去
[14]防音パネルの設置
[15]E棟屋上の防水シートを剥がすために、ラフタークレーンを使い小型重機SK-30SRを揚重
[16]屋上から見た景色
[17]黒い防水シートが敷き詰められた屋上
[18]E棟屋上・防水シートの剥がし完了
[19]E棟からみたF棟での作業風景
[20]G棟の作業風景
[21]ラフタークレーンを使い小型重機SK-30SRを屋上から降ろす
[22]防音パネルの設置完了
[23]解体用防塵散水機と車両運搬車セルフローダーに積載された大型重機SK400DLC
[24]道路幅や入口が狭くセルフローダーが回転出来ず、作戦変更。SK400DLCのみ搬入
[25]道路が傷まないよう廃棄予定の畳を敷く
[26]電線や構造物に注意しながら敷地内に進む。オペレーターは小嶋統括工事部長
[27]大割クラッシャーを装着し解体準備OK!!!
[28]E棟の解体開始と15分後の写真
[29]解体を始めて5時間後
[30]2日目は重機SK235SRD(オペレーター・山本)を加え2台で作業
31]3日目。残るは道路側の壁のみ
[32]4日目から重機SK200(オペレーター・林)を加え3台で作業
[33]防音パネルを徐々に撤去
[34]5日目。分別した瓦礫をダンプで搬出
[35]タイヤの汚れを落としてから公道に…
[36]F棟解体開始
[37]F棟をベランダ側から見る
[38]E棟とF棟は側面を残すのみ
[39]F棟解体4日目
[40]F棟解体5日目
[41]G棟解体開始。画面手前はF棟跡
[42]G棟解体3日目
[43]解体作業14日目の全景
[44]E棟に残った最後の壁を解体
[45]E棟跡から見た景色
[46]重機5台でクラッシャーやスケルトンバケットを使い分別作業
[47]G棟側から見た景色
[48]E棟側から見た景色
[49]重機合計8台の揃い踏み。SK135SRD・スケルトンバケットを操るは、なんと社長直々!!!(左)
[50]SK235SRD・クラッシャー小割(オペレーター・脇坂)、SK135SRD・クラッシャー小割(右)

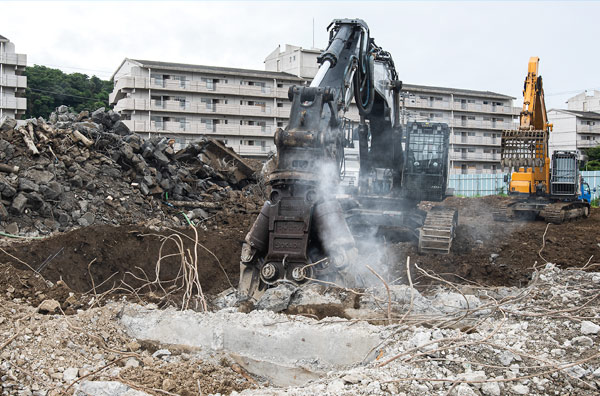

[51]SK200・幅広バケット(オペレーター・山本)、HD820・スケルトンバケット(右)
[52]SK400D・クラッシャー大割(オペレーター・植木)、SK75SRD・フォーク(右)
[53]E棟基礎の解体前。回りの土を撤去し解体準備OK!!!

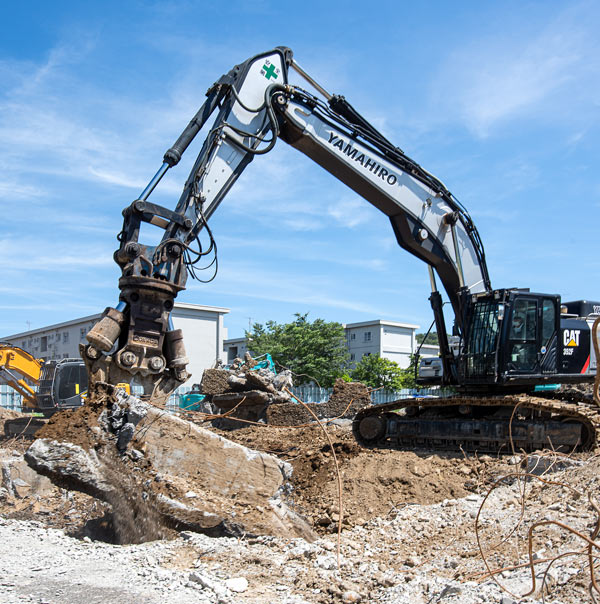

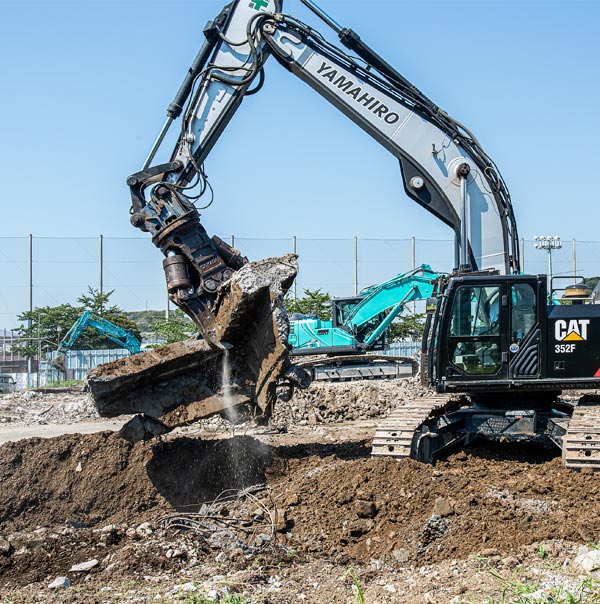

[54]重機SK400Dは役目を終えCAT352Fを投入。クラッシャー大割が威力を発揮!!!
[55]半世紀も前の建物は基礎も頑丈な作りとは言い難く…。あっという間にE棟終了
[56]G棟基礎の解体前。重機HD820で基礎の回りの土を撤去
[57]HD820からCAT352Fに交代し解体開始
[58]G棟解体終了
[59]G棟の際(きわ)、配管等を撤去をして整地
[60]E棟の際(きわ)
[61]F棟の基礎を解体
[62]F棟から出た瓦礫
[63]大型ダンプを使い搬出
[64]G棟側から見た景色
[65]E棟側から見た景色
[66]CAT352Fを搬出。アスファルトの割れ対策に養生板を敷く

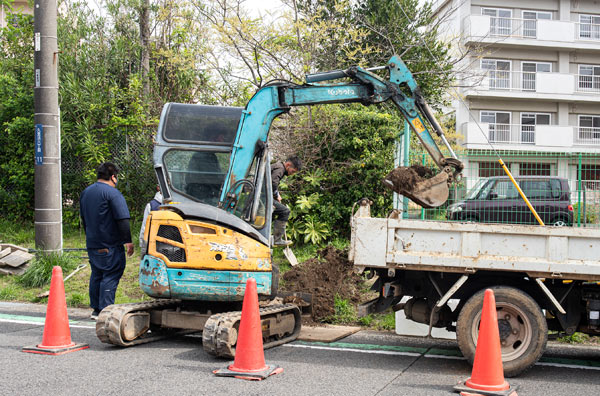

[67]車両運搬車セルフローダーに積載
[68]E棟側(グラウンド)の間知石(けんちいし)撤去の準備。(間知石とは土留めや石垣のような擁壁に使われる土木建築材料。間知とは1ブロックが30センチあり、6つ並べると180センチでちょうど1間分の長さになることから名づけられているそう…)
[69]間知石撤去作業終了
[70]地中埋設物(塩ビ管や土管など)の撤去
[71]アスファルト撤去
[72]作業前に前日の雨で溜まった水を汲み出し、その後浄化槽の撤去
[73]浄化槽撤去後に水が出た泥土を固化するため、石灰を使用し地盤の強度を図る。固化したところで埋め戻す
[74]仮囲いの撤去を始める
[75]外周の草木や樹木を撤去
[76]最後に残った出入り口のアスファルトを撤去

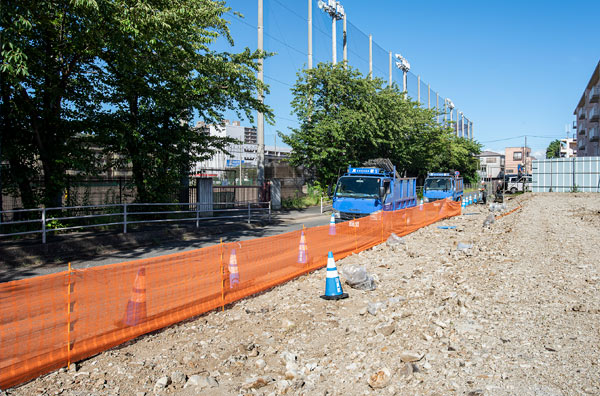

[77]整地後は侵入禁止と安全のためオレンジネット(フェンスネット)を設置
[78]全景
